為什麼一個都更案要花 10 年?從整合到交屋,一次看懂都更流程|都更?真的假的 EP03

前往 YouTube 頻道
2026-08-04 #築璟都更白話

「當年建商來談都更,大家拿iPhone 6;現在iPhone 18都快發表了,房子連鋼筋都還沒看見。」
這句地主的自嘲,是無數老屋業主的共同心聲。只要聊到都更,「花上十年」幾乎是常態。多數人直覺歸咎於政府效率低落、建商故意拖延。
但這場長跑背後,隱藏著房產開發的底層邏輯:都更最花時間的不是營造,而是「事前風險控管」。在動工前,必須把未來三十年可能爆發的法律、產權與工程衝突,全部預先在紙上釐清。

一、 為什麼不能邊整合、邊畫設計圖?

「先出漂亮圖面,大家不就更願意簽字?」這是說明會上最常見的質疑,然而,都更與建商買地蓋房的商業邏輯完全相反:

  • 一般購地:土地產權買斷,基地邊界固定,設計可一次到位。
  • 都市更新:前期基地範圍是動態變化的,會隨整合情況變動。

只要多一戶參與或少一戶退出,就會觸發結構性連鎖反應:

  1. 建築配置與消防動線必須重算。
  2. 容積獎勵試算必須重來。
  3. 最核心的「權利變換」(坪數與價值分配)必須全數推翻。

每次調整設計,背後都是建築師、估價師與地政團隊數十萬元的實質成本。先確立參與範疇、再進展至專業設計,是控管開發成本的必然選擇。

二、 都開過協調會,為何還需要「公聽會」?

「私下聊過無數次,何必再辦公聽會?」

公聽會的核心效益,在於建立單一資訊基準面

前期溝通多為一對一或分棟推進,訊息極易失真:
A聽口頭承諾
B聽鄰居轉述
C看社群傳言
訊息不對稱往往直接導致信任破裂。

法定公聽會強制公開整份「都市更新事業計畫草案」,由專業團隊現場提報數據,有異議當場記錄。同時,周邊鄰居與主管機關也可針對區域交通影響、採光權與消防安全提出質疑。

風險控制原則:

在圖面階段修改成本是一張紙;等開工後才發現設計盲點,修改代價動輒數千萬,甚至面臨無休止的訴訟。

三、 政府審查卡兩三年,公務員在審什麼?

都更審議委員會關注的重點,在於該建築對未來數十年都市機能的影響

事業計畫送審後,需通過幹事會與審議委員會交叉審查:

  • 交通審查:車道出入口是否引發周邊尖峰時段壅塞?
  • 消防審查:災害發生時,雲梯車是否有充足的救援動線?
  • 都市計畫審查:人行道退縮與開放空間規劃是否合乎規範?

審查委員提出修正意見後,團隊必須補件並重新排審。這個往返過程雖然耗時,卻是維護公共安全與建築品質的必要關卡。

📱 實務工具:1分鐘掌握真實審查進度

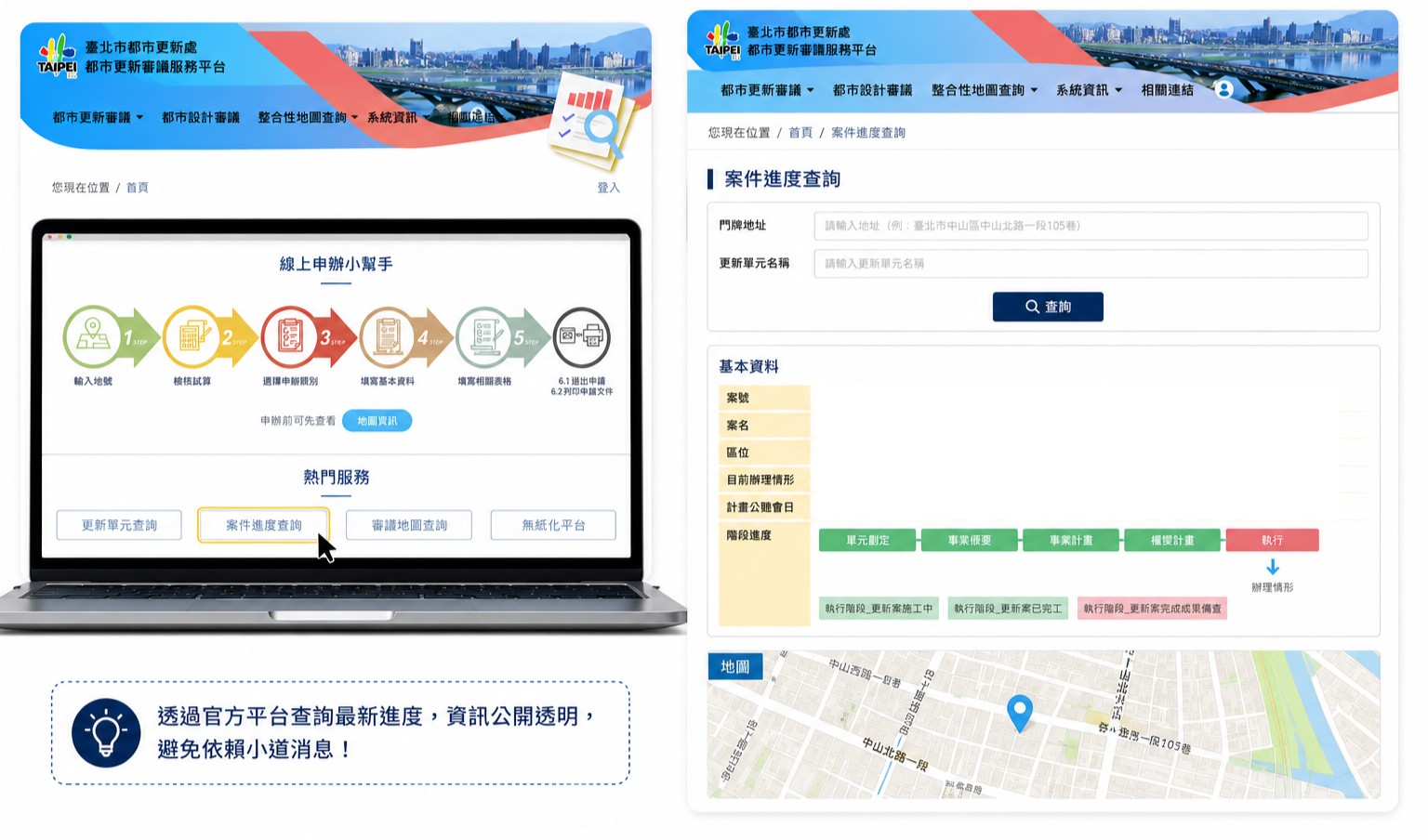

避免依賴小道消息,可直接透過官方公開平台查詢:

  1. 搜尋平台:搜尋「[縣市名稱] + 都市更新資訊平台」。
  2. 查詢路徑:進入「案件進度查詢」或「都更案件地圖」。
  3. 輸入條件:填寫地址或「更新單元名稱」。
  4. 確認狀態:系統即時顯示案件處於「公開展覽」、「審議中」或已「核定」,並提供計畫書與紀錄下載。

四、 真正蓋房子的時間,只有 3 到 4 年

當整合完成、設計定案、公聽會結束並取得政府核定公文時,流程通常已推進至第 6 或第 7 年。
進入實體工程階段後,時程高度可控: 綠圍籬搭設 ➔ 舊屋拆除 ➔ 地下室連續壁施工 ➔ 主體結構興建 ➔ 機電外牆裝潢 ➔ 驗收交屋。
這段純營造過程,實務上僅需 3 至 4 年
換言之,都更十年歷程中,純建造時間占比最低;絕大部分時程,均投入在權益分配、共識建立與公權力合規審查。

結語

都更時程漫長,主因在於每一項決策皆深繫住戶資產與安全。在紙上階段釐清所有風險,永遠是成本最低、效益最高的開發策略。
